2025년 6월 7일 성당 신축 공사 현황

등록일
2025-06-15
조회
14
파일
img1.bmp  , img2.bmp  , img3.bmp

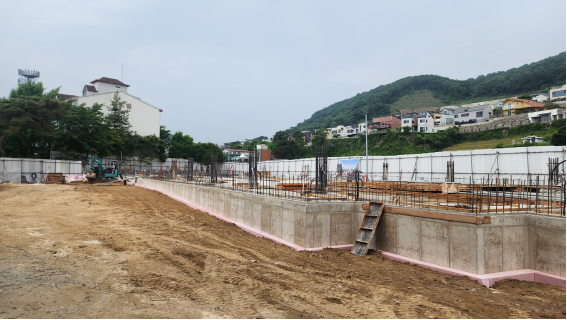

                                                                                       1)  1층 골조공사

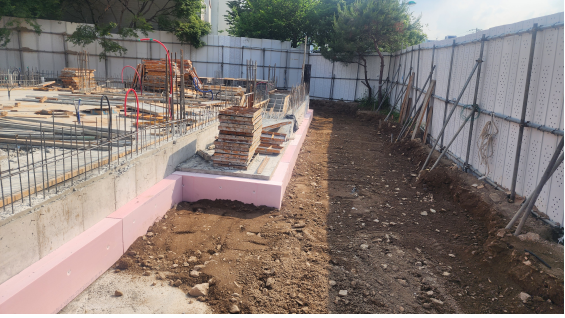

                                                                   -기초 측면 단열재 붙이기 및 흙 되메우기

                                                                   -지상 골조공사를 위하여 건물 주변으로 시스템비계를 설치해야 하므로

                                                                    비계설치 위치의 바닥을 정리 하는 것입니다.(6월 9일부터 비계조립 착수 예정)





                                                                                             2) 설계검토

                                                              - 성전구간 설계 중 제대 및 제의실, 지붕 외부 통로 구간의 설계도면이 마감과

                                                                구조도면의 불일치, 구조부재 사이즈의 불일치 등으로 현 설계로는 시공이 어려운

                                                                상황입니다.

                                                              - 설계사무소에 수정 지시를 위한 문제점 파악 및 수정해야 할 부분 검토 및 체크

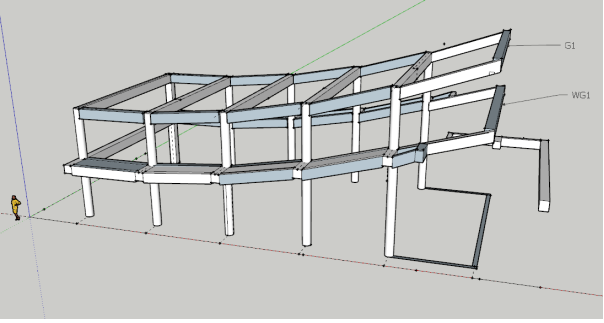

                                                              - 구조가 비정형 곡선 구조인 관계로 검토 및 시공 이해용 3D 작업 진행
